試卷詳情

2021年監理工程師《建設工程目標控制(土建)》模擬卷

1、下列有關項目可行性研究的表述中,正確的是()。

A.使項目的建設充分反映業主的意愿

B.直接影響項目的決策質量和設計質量

C.決定工程質量的關鍵環節

D.決定了設計意圖能否體現

本題答案:
B
2、在建設工程質量的適用性中,下列屬于使用性能的是()。

A.建設工程的規格尺寸

B.地基基礎的牢固程度

C.工業廠房可以滿足生產活動需要

D.建筑物的造型

本題答案:
C
3、環境條件是指對工程質量特性起重要作用的環境因素,()屬于工程技術環境。

A.通風照明條件

B.工程地質

C.施工環境作業面大小

D.臨近的地下管線

本題答案:
B
4、根據《建筑法》,在建的建筑工程因故中止施工的,建設單位應當自中止施工之日起()內,向發證機關報告,并按照規定做好建筑工程的維護管理工作。

A.15天

B.1個月

C.2個月

D.3個月

本題答案:
B
5、我國工程建設實行“政府監督、社會監理與檢測、()”的質量管理與保證體系。

A.企業自控

B.企業監控

C.人民監督

D.依法治理

本題答案:
A
6、質量管理體系的認證后的整改工作中,整改期限一般是行業慣例是發現嚴重不符合項的()。

A.1個月之內

B.2個月之內

C.3個月之內

D.6個月之內

本題答案:
C
7、對監理單位來說,(  )是維持質量管理體系生命力的保證。

A.過程方法

B.全員參與

C.以顧客為關注焦點

D.持續改進

本題答案:
D
8、下列各項中不屬于監理單位組織編制質量管理體系文件時應遵循原則的是()。

A.可操作性

B.相容性

C.確定性

D.集團性

本題答案:
D
9、卓越績效模式中,組織質量管理的首要原則是()。

A.強調大質量觀

B.以顧客和市場為中心

C.強調系統思考和系統整合

D.強調可持續發展和社會責任

本題答案:

B

10、直方圖中出現了絕壁型直方圖,說明()。

A.由于分組不當或組距確定不當而造成

B.由于操作中對上限(下限)控制太嚴而造成

C.由于用兩種不同方法或兩臺設備進行生產而造成

D.由于數據收集不正常,有意識地去掉了下限以下的數據而造成

本題答案:
D
11、當高強度螺栓連接副保管時間超過()個月后使用時,應按相關要求重新進行扭矩系數或緊固軸力試驗,并應在合格后再使用。

A.3

B.6

C.8

D.9

本題答案:
B
12、在(),要提供滿足設計、施工所需的巖土技術參數,確定地基承載力,預測地基沉降及其均勻性,并且提出地基和基礎設計方案建議。

A.可行性研究階段

B.初步勘察階段

C.詳細勘察階段

D.方案設計階段

本題答案:
C
13、監理工程師審查勘察單位提交的勘察成果報告后,應向建設單位提交勘察成果評估報告,不包括()。

A.勘察工作概況

B.勘察報告編制深度

C.與勘察方案的符合情況

D.勘察任務書的完成情況

本題答案:
C
14、對于進口材料、構配件和設備,聯合檢查由施工單位提出申請,(  )組織,(  )主持。

A.監理機構,建設單位

B.施工單位,總監理工程師

C.施工單位,建設單位

D.監理機構,施工單位

本題答案:
A
15、暫停施工事件發生時,項目監理機構應如實記錄所發生的情況。對于因施工單位原因暫停施工的,應記錄()。

A.施工單位人工的數量

B.施工單位設備的數量

C.直接導致停工發生的原因

D.施工單位設備的狀態

本題答案:
C
16、安全生產的監理行為要求不包括()。

A.按規定編制監理規劃

B.按規定審查專項施工方案

C.按規定對現場實施安全管理

D.監理單位應當依法取得資質證書

本題答案:
D
17、下列()不屬于超過一定規模的危險性較大的分部分項工程范圍。

A.開挖深度3m的基坑土方開挖

B.混凝土模板支撐工程搭設高度8m

C.起重量300KN 的起重吊裝工程

D.搭設高度50m的腳手架工程

本題答案:
A
18、施工前,應由()制定分項工程和檢驗批的劃分方案,并由()審核。

A.監理工程師,建設單位

B.施工單位,監理機構

C.施工單位,建設單位

D.監理工程師,監理機構

本題答案:
B
19、在工程施工質量驗收活動中,下列不屬于電梯工程質量控制資料核查內容的是()。

A.工程定位測量、放線記錄

B.隱蔽工程驗收記錄

C.施工記錄

D.接地、絕緣電阻試驗記錄

本題答案:
A
20、單位工程驗收時,對主要功能還須進行抽查,抽查項目是在檢查資料文件的基礎上由(  )商定。

A.監理和建設單位

B.施工和設計單位

C.設計和建設單位

D.參加驗收的各方人員

本題答案:
D
21、造成工程質量缺陷和質量事故的最基本因素不包括()。

A.設計差錯

B.盲目搶工

C.使用不當

D.施工圖紙缺失

本題答案:
D
22、對于設備采購,一般不采取()方式。

A.市場采購

B.向生產廠家訂貨

C.招標采購

D.代理采購

本題答案:
D
23、監理工程師在對設備制造的質量控制中,()不是設備制造過程中的質量控制。

A.對加工作業條件的控制

B.對工序產品的檢查與控制

C.對生產人員上崗資格的審查

D.對不合格零件的處置

本題答案:
C
24、生產性建設工程項目總投資和非生產性建設工程項目總投資的區別在于()。

A.基本預備費

B.漲價預備費

C.流動資金

D.建設期利息

本題答案:
C
25、做好工程施工記錄、保存各種信息檔案,參與處理索賠事宜,屬于施工階段投資控制的()措施。

A.組織

B.經濟

C.技術

D.合同

本題答案:
D
26、根據《建設工程工程量清單計價規范》(GB50500--2013)規定,建筑安裝工程費用由()、規費和稅金構成。

A.直接費、間接費、其他項目費

B.分部分項工程費、措施項目費

C.分部分項工程費、措施項目費、其他項目費

D.直接費、間接費、利潤

27、若進口設備采用裝運港船上交貨價,則賣方的責任有()。

A.負責租船訂艙,支付運費

B.負責辦理保險及支付保險費

C.辦理在目的港的進口手續

D.負責貨物裝船前的一切風險和費用

28、某工程采購的國產標準設備,設備制造廠交貨地點出廠價為60萬元,設備包裝費用為2萬元,運輸及裝卸費用為4萬元,采購與保管費用為2萬元。則該設備的購置費用為()萬元。

A.60 

B.62 

C.66 

D.68

29、某工程,設備與工(器)具購置費為600萬元,建筑安裝工程費為1000萬元,工程建設其他費為100萬元,基本預備費率為10%,該工程項目的基本預備費應為()萬元。

A.100

B.160

C.170

D.200

30、企業增資擴股屬于()籌措方式。

A.新設項目法人資本金

B.信貸融資

C.既有項目法人資本金

D.債券融資

31、下列關于項目融資的有限追索描述錯誤的是()。

A.貸款人可以在貸款的某個特定階段對項目借款人實行追索

B.貸款人可以在貸款的一個規定的范圍內對項目借款人實行追索

C.無論項目出現任何問題,貸款人均不能追索到項目借款人

D.有限追索的極端是"無追索",即融資百分之百地依賴于項目的經濟強度

32、項目融資方式中,通過已建成項目為其他新項目進行融資的是(  )。

A.TOT

B.BT

C.BOT

D.PFI

33、某人以8%單利借出15000元,借款期為3年;收回后以7%復利將上述借出資金的本利和再借出,借款期為10年。此人在第13年年末可以獲得的復本利和是()萬元。

A.3.3568

B.3.4209

C.3.5687

D.3.6589

34、某公司對外投資200萬元,期限2年,到期一次性收回本金和利息,年利率為6%,按復利每半年計息一次,則公司到期能收回的復本利和為()萬元。

A.224.00

B.224.36

C.224.72

D.225.10

35、下列有關投資回收期的說法正確的是()。

A.投資回收期包括動態投資回收期和靜態投資回收期

B.通常,靜態投資回收期要長于動態投資回收期

C.考慮靜態投資回收期可行時,該方案絕對可行

D.考慮動態投資回收期不可行時,該方案考慮靜態投資回收期肯定也是不可行

36、某項目財務凈現值FNPV與收益率i之間的關系,如圖所示。

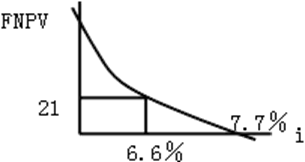

若基準收益率為6.6%,該項目的財務內部收益率和財務凈現值分別是()。

A.3.0%,21萬元 

B.3.0%,69萬元

C.7.7%,21萬元 

D.7.7%,69萬元

37、關于投資收益率指標的以下說法中,正確的是()。

A.計算投資收益率需要選擇正常年份

B.投資收益率指標受到投資規模的限制

C.計算總投資收益率、確定總投資時,需要考慮鋪底流動資金

D.投資收益率就是總投資收益率

38、某工業項目固定資產投資3000萬元,流動資產為1500萬元,其中資本金占項目總投資的50%。投產后,銷售稅金及附加為150萬元,平均年凈利潤為600萬元,則該項目的平均資本金凈利潤率為()%。

A.13.73

B.26.67

C.38.66

D.27.54

39、將納入評價的各種因素,根據要求的不同進行加權計算,權數大小應根據它在方案中所處的地位而定,算出綜合分數的方法是()。

A.環比評分法

B.德爾菲法

C.直接評分法

D.矩陣評分法

40、用于方案綜合評價的方法有很多,下列屬于常用的定性評價法的是()。

A.優缺點列舉法

B.比較價值評分法

C.加權評分法

D.強制評分法

41、根據功能重要程度選擇價值工程對象的方法稱為()。

A.因素分析法

B.ABC分析法

C.強制確定法

D.價值指數法

42、對價值工程對象進行價值分析時,成本指數是指評價對象的()。

A.目標成本在總目標成本中所占的比率

B.目標成本與現實成本的比值

C.現實成本在全部成本中所占的比率

D.現實成本與目標成本的比值

43、定額單價法編制施工圖預算的過程包括:①計算工程量;②套單價(計算定額基價);③按費用定額取費,并匯總造價;④工料分析;⑤準備資料,熟悉施工圖紙。正確的排列順序是()。

A.④⑤②①③

B.④⑤①②③

C.⑤②①③④

D.⑤①②④③

44、根據《建設工程量清單計價規范》(GB50500-2013),下列關于工程量清單項目編碼的說法中,正確的是()。

A.第三級編碼為分部工程順序碼,由三位數字表示

B.第五級編碼應根據擬建工程的工程量清單項目名稱設置,不得重碼

C.同一標段含有多個單位工程,不同單位工程中項目特征相同的工程應采用相同編碼

D.補充項目編碼以“B”加上計算規范代碼后跟三位數字表示,并應從001起順序編制

45、在工程量清單計價表格中,總說明表的適用范圍是()。

A.工程計價的各階段

B.招投標階段

C.施工階段

D.設計階段

46、施工企業進行投標報價時,暫列金額()確定。

A.由施工企業自主確定

B.由政府監督機構

C.根據相關法律法規

D.按招標文件提供的金額計列

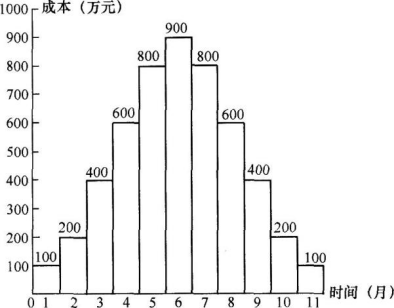

47、某工程按月編制的資金使用計劃如下圖所示,若6月、8月實際投資額為1000萬元和700萬元,其余月份的實際投資額與計劃投資額均相同,關于該工程投資額的說法,正確的是()。

A.第6月末計劃累計完成投資額為3100萬元

B.第8月末計劃累計完成投資額為4500萬元

C.第6月末實際累計完成投資額為3000萬元

D.第8月末實際累計完成投資額為4600萬元

48、在某項目資金使用計劃的編制中,項目監理工程師按照建筑安裝工程投資.設備及工器具購置投資及工程建設其他投資的方式進行投資分解,此分解類型是()。

A.按投資構成分解類型

B.按子項目分解類型

C.按時間分解類型

D.按融資方式分解類型

49、()就是按合同文件的規定,根據監理人估算的已完成的工程價值支付。

A.估價法

B.憑據法

C.均攤法

D.斷面法

50、某工程設備采購合同簽訂時,設備有關材料的物價指數為125,人工成本指數為80,設備合同價為8.2萬美元,雙方合同明確,合同價中固定費用占20%,材料費用占56%,人工成本占24%,三個月后交貨,采用動態結算。結算時,材料物價指數為1,人工成本指數為88,則設備的結算款是()萬美元。

A.8.3152

B.8.5232

C.9.3152

D.9.5232

51、根據《計價規范》的有關規定,下列合同價款調整的事項中,屬于索賠類的是()。

A.法律法規變化

B.提前竣工

C.暫估價

D.現場簽證

52、任一計日工項目持續進行時,承包人應在該項工作實施結束后的()內向發包人提交有計日工記錄匯總的現場簽證報告一式三份。

A.12 小時

B.24小時

C.2 天

D.7 天

53、采用造價信息進行價格調整時,需要進行價格調整的材料,其單價和采購數量應由()審批。

A.承包人

B.發包人

C.監理機構

D.價格監管機構

54、某建設工程施工過程中,由發包人供應的材料沒有及時到貨,導致承包人的工人窩工5個工作日,每個工日單價200元,承包人租賃的一臺挖土機窩工5個臺班,臺班租賃費500元,承包人自卸汽車窩工2個臺班,該自卸汽車折舊費每臺300元,工作時燃油動力費每臺班80元。則承包人可以索賠的費用是()元。

A.2500

B.3500

C.4260

D.4100

55、進度款的支付比例按照合同約定,按期中結算價款總額計,不低于(),不高于()。

A.30%;60%

B.60%;90%

C.30%;90%

D.50%;60%

56、下列選項中不屬于總進度綱要主要內容的是()。

A.項目實施的總體部署

B.各子系統進度規劃

C.確定里程碑事件的計劃進度目標

D.工程施工和設備安裝進度

57、進度控制的措施中,對工期提前給予獎勵屬于()。

A.經濟措施

B.組織措施

C.合同措施

D.技術措施

58、審查承包商提交的進度計劃,使承包商能在合理的狀態下施工屬于監理工程師實施進度控制的()。

A.經濟措施

B.組織措施

C.合同措施

D.技術措施

59、在工程建設過程中,影響實際進度的自然環境因素是()。

A.材料供應時間不能滿足需求

B.不能及時提供施工場地條件

C.復雜的工程地質條件

D.計劃安排不周密,組織協調不力

60、()闡明各單位工程的建筑總規模及本年計劃完成情況。

A.年度計劃項目表

B.投資計劃年度分配表

C.工程項目總進度計劃

D.年度竣工投產交付使用計劃表

61、下列不屬于施工單位進度計劃內容的是()。

A.施工準備工作計劃

B.施工總進度計劃

C.單位工程施工進度計劃

D.月度進度計劃

62、在下列參數中,用來表示流水施工在時間安排上所處狀態的參數是()。

A.流水步距

B.流水間隔

C.流水強度

D.流水時距

63、某工程由5個施工過程組成,分為4個施工段組織固定節拍流水施工。在不考慮提前插入時間的情況下,要求流水施工工期不超過44天,則流水節拍的最大值為()天。

A.4

B.5

C.6

D.7

64、關于工程網絡計劃中關鍵路線的說法,正確的是()。

A.關鍵線路上不存在虛工作

B.關鍵線路是總持續時間最短的線路

C.工程網絡計劃中只有一條關鍵路線

D.關鍵線路在網絡計劃執行過程中會發生轉移

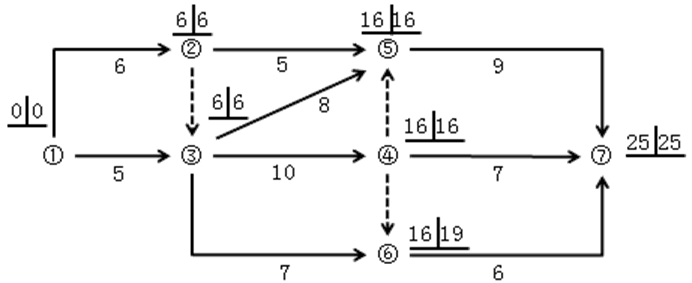

65、某工程雙代號網絡計劃如下圖所示,其關鍵線路有()條。

A.2

B.3

C.4

D.5

66、某建設工程施工進度計劃如下圖所示(時間單位:天),則該計劃的計算工期是()天。

A.20  

B.21  

C.23  

D.25

67、關于工程網絡計劃中工作總時差的說法,正確的是()。

A.工作總時差在任何情況下均不會小于其自由時差

B.利用工作總時差必然會減小其后續工作的總時差

C.工作總時差是其緊后工作自由時差的構成部分

D.以終點節點為完成節點的工作總時差必然為零

68、在下圖的雙代號時標網絡計劃中,如果A、E、G三項工作共用一臺施工機械而必須順序施工,則該施工機械在現場的最小閑置時間為()周。

A.1

B.2

C.3

D.4

69、工程網絡計劃的費用優化是指尋求()的過程。

A.工程總成本固定條件下最短工期安排

B.資源均衡使用條件下工程總成本最低

C.工程總成本最低時資源均衡使用

D.工程總成本最低時工期安排

70、網絡計劃的費用優化壓縮被壓縮對象到()為止。

A.直接費用率或組合大于工程間接費用率

B.直接費用率或組合小于工程間接費用率

C.直接費用率或組合等于工程間接費用率

D.直接費用率或組合最小

71、某工程單代號搭接網絡計劃如下圖所示,其中關鍵工作是()。

A.工作A和工作F

B.工作C和工作D

C.工作A和工作E

D.工作C和工作E

72、已知某網絡計劃中工作M的自由時差為1天,總時差為4天。通過檢查分析,發現該工作的實際進度拖后,且影響總工期2天。在其它工作均正常的前提下,工作M的實際進度拖后()天。

A.1

B.4

C.5

D.6

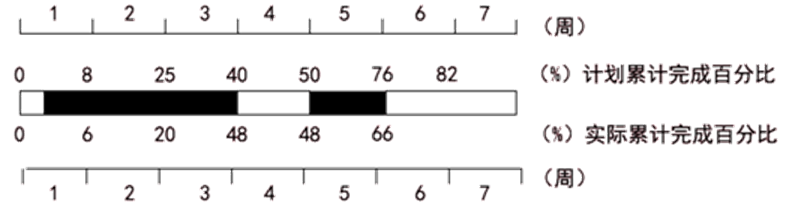

73、某工程雙代號時標網絡計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線如點劃線所示。通過比較可以看出()。

A.C工作實際進度拖后2周,影響工期2周

B.D工作實際進度超前2周,不影響工期

C.D工作實際進度拖后3周,影響工期2周

D.E工作實際進度拖后1周,不影響工期

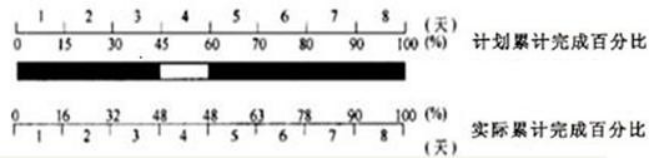

74、某鋼筋工程計劃用7周完成,每周計劃和實際累計完成情況如圖所示。關于該工程進度比較結果的說法,正確的是()。

A.實際開始時間晚于計劃開始時間1周

B.第2周末實際進度比計劃進度拖后5%

C.第4周內計劃完成的任務量為28%

D.第5周內實際任務量比計劃任務量拖后6%

75、當某項工作實際進度拖延的時間超過其總時差而需要對進度計劃進行調整時,除需考慮總工期的限制條件外,還應考慮網絡計劃中()的限制條件。

A.緊后工作 

B.緊前工作

C.后續工作 

D.關鍵工作

76、()要審核設計單位的進度計劃和各專業的出圖計劃。

A.建設單位

B.施工單位

C.監理工程師

D.設計單位

77、在工程建設設計進度控制計劃體系中,需要考慮設計分析和評審的工作時間安排的進度計劃是()。

A.各專業詳細的出圖計劃

B.施工圖設計工作進度計劃

C.初步設計工作進度計劃

D.設計作業進度計劃

78、在建設工程施工階段,承包單位需要將施工進度計劃提交給監理工程師審查,其目的是為了()。

A.表明其履行施工合同的能力

B.聽取監理工程師的建設性意見

C.請求監理工程師優化施工進度計劃

D.解除其對施工進度計劃的責任和義務

79、建設工程實施過程中,施工進度檢查的主要方法是()。

A.對比法

B.糾錯法

C.調整法

D.圖解法

80、下列各項活動中,屬于監理工程師控制物資供應進度活動的是()。

A.審查物資供應情況分析報告

B.確定物資供應分包方式

C.辦理物資運輸手續

D.確定物資供應分包合同清單

81、工程質量控制貫穿于工程項目實施的全過程,下列屬于建設單位工程施工階段質量控制內容的有()。

A.通過施工圖設計文件審查進行監控

B.通過項目的可行性研究選擇最佳建設方案

C.選擇好勘察設計單位,保證工程設計符合決策階段確定的質量要求

D.擇優選擇保證工程質量的施工單位

E.擇優選擇服務質量好的監理單位

82、組織應以戰略統領管理活動,獲得持續發展和成功。戰略要通過()進行部署,以保證戰略目標的實現。

A.長期規劃

B.定期完善

C.定期檢查

D.短期規劃

E.短期計劃

83、排列圖是一種常見的質量控制統計分析方法,它可用于()。

A.分析造成質量問題的薄弱環節

B.評價生產過程的能力

C.掌握質量數據的分布規律

D.分析質量控制措施的有效性

E.找出生產不合格品最多的關鍵過程

84、控制圖按用途分為分析用控制圖和管理用控制圖,管理用控制圖(  )。

A.可以用來控制生產過程

B.可以用來控制質量成本

C.可以找出質量問題的原因

D.是靜態的

E.是動態的

85、鋼材進廠時,應按國家現行標準的規定抽取試件作(  )檢驗,檢驗結果應符合相應鋼材試驗標準的規定。

A.安定性

B.強度

C.力學性能

D.重量偏差

E.坍落度

86、在工程施工質量控制中,監理工程師進行質量檢驗與控制所依據的有關質量管理方面的行政法規包括()。

A.《中華人民共和國建筑法》

B.《民用建筑節能條例》

C.《建設工程質量管理條例》

D.《建筑工程施工許可管理辦法》

E.《房屋建筑和市政基礎設施工程質量監督管理規定》

87、圖紙會審的內容包括()。

A.圖紙是否已經審查機構簽字、蓋章

B.設計地震烈度是否符合當地要求

C.地質勘探資料是否齊全,設計圖紙與說明是否齊全

D.地基處理方法是否合理、建筑與結構構造是否存在不能施工、不便于施工的技術問題,或容易導致質量、安全、工程費用增加等方面問題

E.裝飾質量是否符合要求;施工進度是否合理

88、工程開工前,項目監理機構現場施工準備質量控制的工作包括()。

A.施工現場質量管理檢查

B.分包單位資質的審核確認

C.施工試驗室的檢查

D.巡視與旁站

E.查驗施工控制測量成果

89、在工程施工過程質量控制中,巡視檢查的要點包括()。

A.檢查屋面工程

B.檢查裝飾裝修工程

C.檢查模板工程

D.檢查施工環境

E.檢查監理規劃

90、在分部工程質量驗收中,()應參加主體結構、節能分部工程的驗收。

A.設計單位項目負責人

B.施工單位技術負責人

C.勘察單位項目負責人

D.施工單位質量負責人

E.總監理工程師

91、施工過程中,檢驗批的驗收應由專業監理工程師組織施工單位項目()等進行驗收。

A.項目技術負責人

B.專業質量檢驗員

C.專業工長

D.項目負責人

E.試驗室檢驗人員

92、下列工程質量事故情形中,屬于規定的特別重大事故的有()。

A.死亡30人

B.死亡20人

C.直接經濟損失1億元

D.重傷80人

E.直接經濟損失8000萬元

93、工程質量事故處理的基本方法包括()。

A.工程質量事故處理方案的確定

B.工程質量事故處理后的鑒定驗收

C.專家論證

D.方案比較

E.定期觀測

94、向生產廠家訂購設備前,對合格供貨商的評審內容有()。

A.企業性質和生產規模

B.經營范圍和生產許可證

C.生產能力和技術水平

D.過去幾年的資金平衡表和資產負債表

E.檢驗檢測手段及試驗室資質

95、在建設工程投資中,需分別計算(),最后才能匯總形成建設工程投資。

A.檢驗批投資

B.分部分項工程投資

C.單元工程投資

D.單位工程投資

E.單項工程投資

96、為了有效地控制建設工程投資,從技術上采取措施包括()。

A.重視設計多方案選擇

B.嚴格審查監督初步設計

C.明確投資控制者及其任務

D.深入技術領域研究節約投資的可能性

E.明確管理職能分工

97、世界銀行、國際咨詢工程師聯合會對項目的總建設成本的規定中,其項目間接建設成本包括()。

A.項目管理費

B.管理系統費用

C.開工試車費

D.業主的行政性費用

E.電氣安裝費

98、按費用構成要素劃分的建筑安裝工程費中,施工機械使用費包含的稅費主要指施工機械按照國家規定應繳納的()。

A.車船使用稅

B.保險費

C.維修費

D.辦公費

E.城市建設維護稅

99、建設項目費用構成中,引進技術和進口設備其他費包括()。

A.分期或延期付款利息

B.進口設備維修保養費

C.進口設備檢驗鑒定費用

D.擔保費

E.國外工程技術人員來華費用

100、工程保險費是指建設工程在建設期間根據需要,實施工程保險部分所需費用,包括()。

A.建筑工程一切險

B.財物保險

C.工傷保險

D.安裝工程一切險

E.機器損壞保險

101、下列費用中,屬于工程建設其他費用的有(  )。

A.建設單位管理費

B.建筑安裝企業臨時設施費

C.生產準備費

D.建設工程監理費

E.鋪底流動資金

102、以下屬于企業資產,且可以進行變現的通常包括()。

A.短期投資

B.長期投資

C.預收款項

D.融資租賃資產

E.無形資產

103、下列評價指標中,反映項目償債能力的有()。

A.資產負債率

B.累計盈余資金

C.償債備付率

D.投資回收期

E.資本金凈利潤率

104、在價值工程活動過程中,分析出V>1則表明()。

A.實際成本偏低

B.功能可能過剩

C.實際成本偏高

D.功能可能不足

E.不能確定

105、定型或成套設備購置費由()組成。

A.設備出廠價格

B.運輸費

C.折舊費

D.采購保管費

E.安拆費及場外運費

106、根據《建設工程工程量清單計價規范》GB50500-2013的規定,下列關于其他項目清單的說法正確的有()。

A.暫列金額是招標人暫定并包括在合同中的一筆款項

B.暫估價包括材料暫估價、工程設備暫估價和專業工程暫估價

C.計日工是為了解決現場發生的零星工作的計價而設立的

D.對專業暫估價一般應是綜合暫估價,應當包括規費、稅金、管理費

E.暫估價中的材料、工程設備暫估單價應根據工程造價信息或參照市場價格估算,列出明細表

107、下列有關工程預付款的描述,正確的有()。

A.預付款主要解決承包人施工準備階段資金周轉問題

B.預付款應以具體數據約定,即絕對數

C.預付款的支付時間可以是合同簽訂后一個月

D.預付款的支付時間可以是開工日前7 天

E.工程預付款應是合同金額的10%

108、采用計日工計價的任何一項變更工作,在該項變更的實施過程中,承包人按合同約定應該提交()。

A.耗用工時

B.投入該工作所有人員的工種

C.投入該工作管理人員的工資證明

D.投入該工作的施工設備型號

E.投入該工作的材料報價

109、根據《標準施工招標文件》,出現()情況且對承包商造成影響時,承包商也不能索賠利潤。

A.不可抗力

B.法律變化引起的價格調整

C.業主未能提供現場

D.文件有技術錯誤

E.發包人原因引起的暫停施工

110、在承包人索賠中,總部管理費可以按照()計算。

A.銀行同期貸款利率

B.投標書中總部管理費比例(3%~8%)

C.公司總部統一規定的管理費比率

D.工程延期總天數和每日管理費

E.誤期損害賠償費的費率

111、監理單位受業主委托對建設工程設計和施工實施全過程監理時,監理工程師在設計準備階段進度控制的任務包括()。

A.協助業主確定工期總目標

B.辦理工程立項審批或備案手續

C.辦理建筑材料及設備訂貨手續

D.調查和分析環境及施工現場條件

E.編制施工圖出圖計劃

112、影響建設工程進度的不利因素有很多,其中屬于組織管理因素的有()。

A.地下埋藏文物的保護及處理

B.合同簽訂時遺漏條款、表達失當

C.有關方拖欠資金

D.計劃安排原因導致相關作業脫節

E.向有關部門提出各種申請審批手續的延誤

113、關于組織流水施工中時間參數的問題,下列敘述正確的有()。

A.流水節拍是某個專業隊在一個施工段上的施工時間

B.時間參數是指在組織流水施工時,用以表達流水施工在時間安排上所處狀態的參數

C.流水步距是相鄰兩個施工過程(或專業工作隊)相繼開始施工的最小間隔時間

D.流水施工工期是指第一個專業隊投入流水施工開始到最后一個專業隊完成流水施工為止的持續時間

E.流水節拍的數目取決于參加流水的施工過程數

114、考慮工程項目的()要求,施工可以采用依次施工.平行施工和流水施工等方式。

A.施工特點

B.工藝流程

C.資源利用

D.平面或空間布置

E.生產效率

115、下述有關虛工作的說法正確的是()。

A.有工作內容

B.不消耗資源

C.不消耗時間

D.用來表示相鄰兩項工作之間的邏輯關系

E.在繪制雙代號網絡圖時可能引用

116、某雙代號網絡圖如下圖所示,互為平行工作的有()。

A.工作A和工作C

B.工作D和工作E

C.工作A和工作G

D.工作B和工作G

E.工作E和工作G

117、某工程雙代號網絡計劃中各個節點的最早時間和最遲時間如下圖所示。該計劃表明()。

A.工作1-2和工作1-3同為關鍵工作

B.工作2-5的總時差與自由時差相等

C.工作3-5與工作4-7的自由時差相等

D.工作3-6的總時差與自由時差相等

E.工作5-7和工作6-7同為非關鍵工作

118、某工作計劃進度與實際進度如下圖所示,從圖中可獲得的正確信息有()。

A.前3天實際進度和計劃進度均為勻速進展

B.第3天計劃工作量大于實際完成工作量

C.實際施工時間與計劃施工時間相同

D.第4天實際停工1天

E.第5天至第6天實際進度為勻速進展

119、橫道圖中的橫道線,無論是計劃的還是實際的,只能表示工作的()。

A.開始時間

B.計劃完成的任務量

C.實際完成的任務量

D.完成時間

E.持續時間

120、監理工程師審核施工進度計劃的內容有()。

A.進度安排是否符合施工合同中開工、竣工日期的約定

B.勞動力、工程材料進場安排是否與工程量清單相一致

C.分期施工是否滿足分批動用或配套動用的要求

D.施工管理及現場作業人員的職責分工是否明確

E.在生產要素的需求高峰期是否有足夠能力實現計劃供應
