2018年監理工程師《建設工程目標控制(土建)》真題

A.項目可行性研究
B.項目決策
C.工程設計
D.工程竣工驗收
C
A.有規范化的生產工藝
B.有成套的生產設備
C.有固定的生產流水線
D.建筑生產的單件性
D
A.審查機構對勘察成果、施工圖設計文件的審查,并不改變勘察、設計單位的質量責任
B.審查機構應由設計單位選擇
C.審查不合格的,審查機構應當將施工圖退還設計單位
D.施工單位應當將施工圖送審查機構審查
A
A.監督檢查建設工程主體結構的施工質量
B.監督檢查用于工程的主要建筑材料的質量
C.監督工程竣工驗收的組織形式及驗收程序是否符合有關規定
D.檢查質量管理體系和質量責任制的落實情況
D
A.保證設計文件符合工程建設強制性標準
B.向施工企業提供準確的地下管線資料
C.在領取施工許可證后,按照國家有關規定辦理工程質量監督手續
D.委托施工企業辦理工程施工許可證
B
A.以產品為關注焦點
B.持續改進
C.與供方互利
D.管理的系統方法
A
A.質量手冊
B.質量方針
C.作業文件
D.程序文件
C
A.要求施工單位報送經設計單位認可的處理方案
B.要求施工單位組織專題論證
C.對隱蔽工程進行跟蹤檢查
D.要求施工單位對該隱蔽部位進行鉆孔探測或揭開進行重新檢驗
D
A.關鍵顧客的偏好
B.“大質量”觀
C.標準化
D.過程創新
B
A.算術平均數
B.變異系數
C.眾數
D.中位數
B
A.C>10
B.d>C
C.0 D.d≤C
D
A.掌握質量特性分布規律
B.劃分調查分析的類別和層次
C.分析造成質量問題的薄弱環節
D.評價生產過程能力
C

A.說明加工過于精細,不經濟
B.說明生產過程處于正常的穩定狀態
C.說明生產過程能力不足
D.說明已出現不合格品
A
A.5
B.10
C.15
D.20
D
A.部門規章與規范性文件
B.會議紀要
C.工程合同文件
D.技術規程
B
A.停工整改并封存不合格材料
B.征求設計單位對不合格材料的使用意見
C.限期將不合格材料撤出施工現場
D.征求檢測機構對不合格材料的使用意見
C
A.建設單位
B.項目監理機構
C.施工單位
D.設備供應單位
B
A.施工存在質量事故隱患
B.施工單位未按施工方案施工
C.施工單位未按審查通過的工程設計文件施工
D.施工不當造成工程質量缺陷
C
A.施工單位
B.設計單位
C.項目監理機構
D.建設單位
D
A.駐廠監造
B.定點監造
C.巡回監造
D.目標監造
A
A.工程量、施工程序
B.主要工種、施工工藝
C.工程部位、施工特點
D.專業性質、樓層
B
A.建設單位
B.施工單位
C.項目監理機構
D.設計單位
C
A.質量驗收統一標準
B.工程技術規程
C.建設工程監理規范
D.專業驗收規范
D
A.安裝單位技術負責人
B.總監理工程師
C.施工單位項目負責人
D.專業監理工程師
B
A.總監理工程師
B.建設單位項目負責人
C.總監理工程師代表
D.施工單位項目負責人
A
A.未按有關施工規范施工
B.計算簡圖與實際受力情況不符
C.圖紙技術交底不清
D.不經竣工驗收就交付使用
A.不影響安全和使用功能
B.不造成永久性影響
C.不改變結構外形尺寸
D.不影響基本使用功能
A.簽發監理通知單,要求施工單位及時處理
B.簽發工程暫停令,暫停與其關聯部位的施工
C.簽發監理報告,向政府主管部門報告
D.簽發工作聯系單,要求施工單位及時處理
A.檢驗鑒定
B.定期觀測
C.專家論證
D.定期評估
A.起草勘察合同
B.編制工程勘察任務書
C.深化設計的協調管理
D.審查勘察方案
A.建筑安裝工程費、設備及工器具購置費、工程建設其他費用之和
B.直接用于工程建造、設備購置及其安裝的建設投資
C.進行某項工程建設花費的全部費用
D.生產性設備及配套工程安裝所需的全部費用
A.實際支出值與計劃目標值的比較屬于技術措施
B.編制本階段投資控制工作計劃屬于組織措施
C.審核承包人編制的施工組織設計屬于組織措施
D.做好工程施工記錄屬于技術措施
A.場地費用
B.儀器儀表費
C.不可預見準備金
D.開工試車費
A.工具用具使用費
B.施工機具使用費
C.工程設備費
D.固定資產使用費
A.184.52
B.183.75
C.153.77
D.123.01
A.1592.40
B.1597.96
C.1621.01
D.1641.51
A.生產職工培訓費
B.工程招標費
C.城市建設配套費
D.環境影響評價費
A.1556.41
B.1253.22
C.1691.13
D.1595.40
A.資本金凈利潤率
B.凈現值率
C.內部收益率
D.凈年值

A.1399.56
B.1426.83
C.1034.27
D.1095.25
A.功能現實成本與實現功能所必需的最低成本大致相當
B.現實成本偏低,也可能存在過剩功能
C.評價對象的功能水平應提高
D.功能現實成本大于功能評價值
A.機械設備及安裝工程概算
B.工具、器具購置費概算
C.電氣照明工程概算
D.生產家具購置費概算
A.概算定額法
B.擴大單價法
C.類似工程預算法
D.概算指標法
A.分項工程項目名稱順序碼
B.清單項目名稱順序碼
C.分部工程順序碼
D.專業工程順序碼
A.招標控制價應由招標投標管理部門編制
B.招標文件提供了暫估單價材料的,按暫估的單價計入綜合單價
C.暫估價中專業工程金額應按招標工程量清單列出的單價計入綜合單價
D.招標控制價可以在公布后上浮或下調
A.設計規范
B.招標文件中的施工圖紙說明
C.預算定額
D.招標工程量清單項目的特征描述
A.工作任務和范圍明確的工程項目
B.工程結構和技術簡單的工程項目
C.搶救、搶險工程
D.工程量一時不能明確、具體地予以規定的工程
A.工程標底計算所依據的工程量
B.實際完成的工程量
C.投標報價中填報的工程量
D.工程量清單中的工程量
A.確定工程項目進度計劃
B.計算計劃累計完成的投資額
C.繪制S形曲線
D.編制進度計劃的橫道圖
A.發包人在沒有通知承包人的情況下到現場計量,計量結果也是有效的
B.發包人沒有在預定的時間去現場計量,而是在方便的時候進行計量
C.單價合同的工程量必須以承包人完成合同工程應予計量的工程量確定
D.總價合同的工程量必須以原始的施工圖紙為依據計量
A.5%
B.10%
C.15%
D.20%
A.32.0
B.36.5
C.37.0
D.41.5
A.-30
B.-20
C.-10
D.10
A.0.88
B.0.94
C.1.06
D.1.07
A.建立工程進度信息溝通網絡
B.審查承包商提交的進度計劃
C.及時辦理工程進度款支付手續
D.建立實際進度檢查分析制度
A.調查研究和收集資料
B.項目的工作編碼
C.編制各層進度計劃
D.進度計劃系統的結構分析
A.工程項目進度平衡表
B.工程項目總進度計劃
C.工程項目年度計劃
D.工程項目前期工作計劃
A.不能反映各項工作的持續時間
B.不能反映建設工程所需資源量
C.不能反映工作的機動時間
D.不能反映工作之間的相互搭接關系
A.施工段
B.流水步距
C.流水強度
D.流水節拍
A.相鄰專業工作隊之間的流水步距相等,且施工段之間沒有空閑時間
B.相鄰專業工作隊之間的流水步距相等,且等于流水節拍
C.專業工作隊數等于施工過程數
D.所有施工過程在各個施工段上的流水節拍均相等

A.6個,22天
B.7個,24天
C.8個,22天
D.9個,24天
A.相鄰兩項工作之間的時間間隔
B.相鄰兩項工作之間的邏輯關系
C.相鄰兩項工作之間的自由時差
D.相鄰兩項工作之間的組織關系
A.總時差為零的工作為關鍵工作
B.自由時差最小的工作為關鍵工作
C.最遲完成時間與最早完成時間的差值最小的工作為關鍵工作
D.工作持續時間最長的工作為關鍵工作

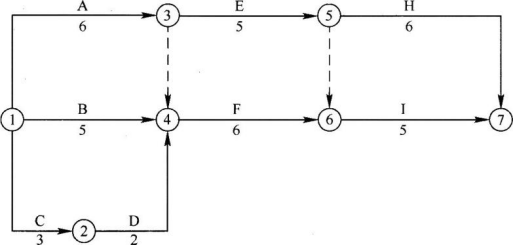

A.6
B.4
C.8
D.7
A.緊后工作的最遲完成時間和本工作的最早完成時間之差
B.緊后工作的最早完成時間和本工作的最早開始時間之差
C.緊后工作的最早開始時間與本工作的最早開始時間的差值
D.緊后工作的最早開始時間與本工作的最早完成時間的差值
A.緊后工作的總時差加本工作與該緊后工作之間的時間間隔所得之和的最小值
B.本工作的最早完成時間與緊后工作之間的時間間隔之和的最大值
C.本工作與其緊后工作之間時間間隔的最小值
D.計劃工期與本工作最遲完成時間之差
A.保證工程總成本最低
B.分析直接費用率最小的關鍵工作的邏輯關系
C.分析網絡計劃中各項工作的直接費與持續時間之間的關系
D.按照各項工作的最早開始時間安排進度計劃
A.分析進度偏差產生的原因
B.實際進度數據的加工處理
C.確定后續工作和總工期的限制條件
D.分析進度偏差對后續工作的影響

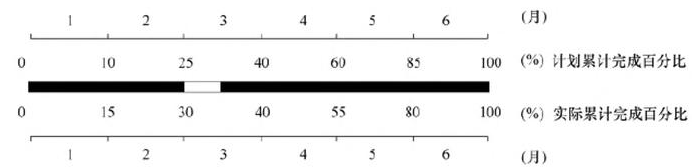

A.第1月實際工程量比計劃工程量超額2萬m3
B.第2月實際工程量比計劃工程量超額2萬m3
C.第3月實際工程量比計劃工程量拖欠2萬m3
D.4月底累計實際工程量比計劃工程量拖欠2萬m3
A.將順序進行的工作改為搭接進行
B.增加勞動量來縮短某些工作的持續時間
C.提高某些工作的勞動效率
D.組織有節奏的流水施工
A.進度計劃的合理性和可行性
B.技術經濟定額的合理性和可行性
C.設計準備工作計劃的完整性
D.材料設備供應計劃的合理性
A.施工總進度計劃
B.單位工程施工進度計劃
C.建設工程監理規劃
D.建設工程監理大綱
A.與建設單位代表協商
B.監理員現場計量
C.質量監理人員檢查驗收
D.與承包單位協商
A.自由時差
B.總時差
C.緊后工作的最早開始時間
D.緊后工作的最早完成時間
A.賠償誤期損失
B.被拒簽付款憑證
C.被取消承包資格
D.被追回工程預付款
A.組織編制物資供應招標文件
B.受理物資供應單位的投標文件
C.組織編制物資供應計劃
D.提出物資供應分包合同清單
A.施工圖設計文件審查制度
B.工程施工許可制度
C.工程質量保修制度
D.工程質量監督制度
E.工程質量評定制度
A.地基基礎工程為設計文件規定的合理使用年限
B.屋面防水工程為設計文件規定的合理使用年限
C.供熱與供冷系統為2個采暖期、供冷期
D.有防水要求的衛生間為5年
E.電氣管線和設備安裝工程為2年
A.對現行質量目標的環境適應性作出評價
B.發現質量管理體系持續改進的機會
C.對現行質量管理體系能否適應質量方針作出評價
D.修改質量管理體系文件使其更加完整有效
E.對現行質量管理體系的環境適應性作出評價
A.屈服強度
B.伸長率
C.抗拉強度
D.可焊性能
E.彎曲性能

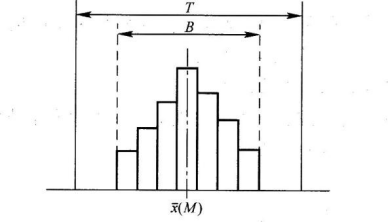

A.點子幾乎全部落在控制界線內
B.中心線一側出現7點鏈
C.中心線兩側有5點連續上升
D.點子排列顯示周期性變化
E.連續11點中有10點在同側
A.外觀尺寸
B.規格
C.型號
D.產品標志
E.工藝性能
A.按設計文件、工程建設標準施工的情況
B.工程施工質量專題會議召開情況
C.使用工程材料、構配件的合格情況
D.特種作業人員持證上崗情況
E.施工現場管理人員到位情況
A.檢查施工單位現場質檢人員到崗情況
B.現場監督關鍵部位的施工方案執行情況
C.現場監督關鍵部位的工程建設強制性標準執行情況
D.現場監督施工單位技術交底
E.核查進場材料采購管理制度
A.檢測試驗室應具有相應資質
B.見證取樣人員應經培訓考核合格
C.項目監理機構應將見證人員報送質量監督機構備案
D.項目監理機構應按規定制定檢測試驗計劃
E.實施取樣前施工單位應通知見證人員現場見證
A.采購的基本原則
B.依據的設計圖紙
C.采購合同條款
D.依據的質量標準
E.檢查和驗收程序
A.專業性質
B.施工工藝
C.施工程序
D.材料種類
E.施工特點
A.施工單位項目負責人
B.勘察單位項目負責人
C.總監理工程師
D.設計單位項目負責人
E.施工單位技術負責人
A.主控項目的質量均應檢驗合格
B.一般項目的質量均應檢驗合格
C.所含檢驗批的質量應驗收合格
D.所含檢驗批的質量驗收記錄應完整
E.觀感質量應符合相應要求
A.相關法律法規
B.有關合同文件
C.質量事故實況資料
D.有關工程定額
E.有關工程設計文件
A.勘察報告編制深度
B.勘察任務書的完成情況
C.與勘察標準的符合情況
D.勘察人員資格和業績情況
E.勘察工作概況
A.審查設計單位提出的設計概算
B.審查設計單位提出的新材料備案情況
C.處理施工單位提出的工程變更費用
D.處理施工單位提出的費用索賠
E.調查使用單位提出的工程質量缺陷的原因
A.勞動保護費
B.流動施工津貼
C.勞動競賽獎金
D.加班工資
E.工會經費
A.大型機械設備安拆費
B.工程定位復測費
C.工程排污費
D.環境保護費
E.臨時設施費
A.進口設備檢驗鑒定費
B.施工單位臨時設施費
C.建設單位臨時設施費
D.環境影響評價費
E.進口設備銀行手續費
A.內部收益率
B.資本金凈利潤率
C.資產負債率
D.凈現值率
E.總投資收益率
A.應用數理統計分析的方法
B.考慮各種因素憑借經驗集體研究確定的方法
C.以功能重要程度來選擇的方法
D.尋求價值較低對象的方法
E.按某種費用對某項技術經濟指標影響程度來選擇的方法
A.審核圖紙間相關尺寸是否有誤
B.審核圖紙是否有設計更改通知書
C.審核材料表上的規格是否與圖紙相符
D.審核圖紙是否已經施工單位確認
E.審核圖紙與現行計量規范是否相符
A.標準預算審查法
B.預算指標審查法
C.預算單價審查法
D.對比審查法
E.分組計算審查法
A.合同總價一筆包死,無特殊情況不作調整
B.合同執行過程中,工程量與招標時不一致的,總價可作調整
C.合同執行過程中,材料價格上漲,總價可作調整
D.合同執行過程中,人工工資變動,總價不作調整
E.固定總價合同的投標價格一般偏高
A.不能預見的物質條件
B.工程變更
C.暫停施工
D.因工程師數據差錯造成放線錯誤
E.增加額外試驗
A.承包人為保證混凝土質量選用高標號水泥而增加的材料費
B.非承包人責任的工程延期導致的材料價格上漲費
C.冬雨季施工增加的材料費
D.由于設計變更增加的材料費
E.材料二次搬運費
A.發包人提供的工程設備不符合合同要求
B.異常惡劣的氣候條件
C.監理人重新檢查隱蔽工程后發現工程質量符合合同要求
D.發包人原因造成工期延誤
E.施工過程中發現文物
A.業主使用要求改變而變更設計
B.向有關部門提出各種審批手續的延誤
C.計劃安排不周密導致停工待料
D.施工圖紙供應不及時和不配套
E.有關方拖欠資金
A.編制工程項目總進度計劃
B.編制詳細的出圖計劃
C.進行工期目標和進度控制決策
D.進行環境及施工現場條件的調查和分析
E.編制工程年、季、月實施計劃
A.能夠充分利用工作面進行施工
B.單位時間內投入的資源量較為均衡
C.不利于資源供應的組織
D.施工現場的組織管理比較簡單
E.不利于提高勞動生產率
A.各專業工作隊不能在施工段上連續作業
B.相鄰施工過程的流水步距不盡相等
C.各施工段的流水節拍相等
D.專業工作隊數等于施工過程數
E.施工段之間沒有空閑時間

A.多個起點節點
B.節點編號有誤
C.存在循環回路
D.工作代號重復
E.多個終點節點

A.工作①→③為關鍵工作
B.工作②→④的總時差為2
C.工作②→⑤的總時差為1
D.工作③→⑥為關鍵工作
E.工作⑤→⑦的自由時差為4
A.單代號搭接網絡計劃中時間間隔全部為零
B.雙代號時標網絡計劃中沒有波形線
C.雙代號網絡計劃中沒有虛工作
D.雙代號網絡計劃中工作持續時間總和最大
E.單代號網絡計劃中由關鍵工作組成
A.工程總成本不變條件下資源需用量最少
B.工程總成本最低時的工期安排
C.資源有限條件下最短工期安排
D.工期不變條件下資源均衡安排
E.工期固定條件下資源強度最小

A.第5周檢查時,工作D拖后1周,不影響總工期
B.第5周檢查時,工作E提前1周,影響總工期
C.第5周檢查時,工作F拖后2周,不影響總工期
D.第11周檢查時,工作J提前2周,影響總工期
E.第11周檢查時,工作H拖后1周,不影響總工期

A.第1月實際進度拖后5%
B.第2月實際進度超前5%
C.第3月實際進度與計劃進度相同
D.第4月實際進度拖后5%
E.5月底實際進度累計拖后5%
A.施工圖設計工作時間
B.類似工程項目實際進度
C.工期定額
D.工程難易程度
E.工程條件的落實情況
A.盡量使整個工期范圍內勞動力供應達到均衡
B.盡量延緩施工困難較多的建設工程
C.能夠使主要工種和主要施工機械連續施工
D.保證施工順序與竣工驗收順序相吻合
E.注意季節性氣候條件對施工順序的影響
